Waskita Garap 12 Proyek IKN Rp7,7 Triliun, Progres Pembangunan 7 di Antaranya Tembus 50%
Sabtu, 17 Agustus 2024 - 08:27 WIB
JAKARTA - Proyek Ibu Kota Nusantara ( IKN ) garapan PT Waskita Karya (Persero) Tbk siap mendukung kelancaran Upacara Hari Ulang Tahun atau HUT ke-79 Indonesia di IKN. Seperti diketahui, upacara kemerdekaan tahun ini akan digelar di IKN untuk pertama kalinya.

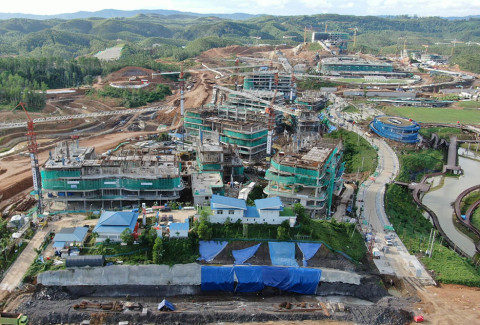

Ada 12 proyek IKN senilai Rp7,7 triliun yang dikerjakan Waskita. Sebanyak tujuh di antaranya telah mencapai realisasi pembangunan di atas 50%, bahkan jalan Lingkar Sepaku Segmen 4 dan Multi Utility Tunnel 01 (MUT) atau Terowongan Multi Utilitas yang berada di bawah tanah sudah rampung dikerjakan.
Corporate Secretary Waskita Karya Ermy Puspa Yunita mengatakan, dengan selesainya pekerjaan Jalan Lingkar Sepaku Segmen 4 sepanjang 4,45 Kilometer (Km), maka sudah lengkap dukungan konektivitas jalan menuju Kawasan Inti Pusat Pemerintahan (KIPP) IKN. Ini berarti akses ke lokasi upacara pun sudah siap digunakan.
"Kami berkomitmen mendukung kelancaran Upacara HUT Kemerdekaan perdana di IKN dengan menyelesaikan proyek secara tepat waktu. Maka, beberapa proyek garapan Waskita sudah siap digunakan pada 17 Agustus," ujarnya dalam keterangan resmi, Jumat (16/8/2024).
Ia menambahkan, pembangunan Jalan Feeder District di KIPP IKN pun telah terealisasi 83,8%, lalu Jalan Tol IKN Segmen 5A pembangunannya mencapai 90,68% per 16 Agustus 2024. Nantinya, kata dia, kedua jalan itu turut difungsikan sebagai akses menuju tempat pelaksanaan upacara.
Komitmen Waskita, kata dia, terlihat pula pada pembangunan Gedung Kementerian Koordinator 3 dan Kementerian Koordinator 4. Progres masing-masing sebesar 89% dan 92,33%.
"Pembangunan Gedung Sekretariat Presiden yang Waskita kerjakan juga hampir selesai. Realisasi pembangunannya mencapai 96 persen," jelas Ermy.
Ada 12 proyek IKN senilai Rp7,7 triliun yang dikerjakan Waskita. Sebanyak tujuh di antaranya telah mencapai realisasi pembangunan di atas 50%, bahkan jalan Lingkar Sepaku Segmen 4 dan Multi Utility Tunnel 01 (MUT) atau Terowongan Multi Utilitas yang berada di bawah tanah sudah rampung dikerjakan.
Corporate Secretary Waskita Karya Ermy Puspa Yunita mengatakan, dengan selesainya pekerjaan Jalan Lingkar Sepaku Segmen 4 sepanjang 4,45 Kilometer (Km), maka sudah lengkap dukungan konektivitas jalan menuju Kawasan Inti Pusat Pemerintahan (KIPP) IKN. Ini berarti akses ke lokasi upacara pun sudah siap digunakan.
"Kami berkomitmen mendukung kelancaran Upacara HUT Kemerdekaan perdana di IKN dengan menyelesaikan proyek secara tepat waktu. Maka, beberapa proyek garapan Waskita sudah siap digunakan pada 17 Agustus," ujarnya dalam keterangan resmi, Jumat (16/8/2024).
Ia menambahkan, pembangunan Jalan Feeder District di KIPP IKN pun telah terealisasi 83,8%, lalu Jalan Tol IKN Segmen 5A pembangunannya mencapai 90,68% per 16 Agustus 2024. Nantinya, kata dia, kedua jalan itu turut difungsikan sebagai akses menuju tempat pelaksanaan upacara.
Komitmen Waskita, kata dia, terlihat pula pada pembangunan Gedung Kementerian Koordinator 3 dan Kementerian Koordinator 4. Progres masing-masing sebesar 89% dan 92,33%.
"Pembangunan Gedung Sekretariat Presiden yang Waskita kerjakan juga hampir selesai. Realisasi pembangunannya mencapai 96 persen," jelas Ermy.
