PLN Percepat Pembangunan Jaringan SUTT 150kV Kendari-Andoolo-Kasipute
Senin, 28 Juni 2021 - 07:22 WIB

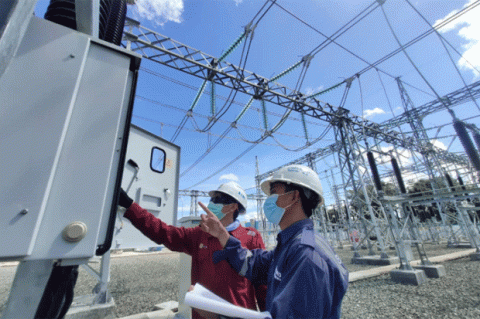

PT PLN (Persero) Unit Induk Pembangunan (UIP) Sulawesi melakukan percepatan dalam pembangunan Saluran Udara Tegangan Tinggi (SUTT) 150 Kilovolt (kV) Kendari – Andoolo – Kasipute. Foto: Istimewa
MAKASSAR - PT PLN (Persero) Unit Induk Pembangunan (UIP) Sulawesi melakukan percepatan dalam pembangunan Saluran Udara Tegangan Tinggi (SUTT) 150 Kilovolt (kV) Kendari – Andoolo – Kasipute. Pekerjaan ini menghubungkan Kota Kendari, Kabupaten Konawe Selatan dan Kabupaten Bombana.
“Secara keseluruhan progres pekerjaan SUTT 150 kV Kendari – Andoolo – Kasipute ini telah mencapai 82% dan Insyaallah jika tidak ada halangan sudah dapat beroperasi pada semester pertama tahun 2022,” tutur General Manager UIP Sulawesi, Defiar Anis.
Pembangunan SUTT 150 kV Kendari – Andoolo – Kasipute memiliki bentangan kabel sepanjang 264 Kilometer Sirkuit (KMS) dengan jumlah menara sebanyak 410 Tower serta meghubungkan 3 Gardu Induk (GI).
GI 150 kV Kendari yang telah beroperasi, GI 150 kV Andoolo dan GI 150 kV Kasipute yang sementara dalam tahap konstruksi. Terdapat penambahan kapasitas Trafo pada GI yang sedang dalam tahap konstruksi sebesar 60 Mega Volt Ampere (MVA).
“Secara keseluruhan progres pekerjaan SUTT 150 kV Kendari – Andoolo – Kasipute ini telah mencapai 82% dan Insyaallah jika tidak ada halangan sudah dapat beroperasi pada semester pertama tahun 2022,” tutur General Manager UIP Sulawesi, Defiar Anis.
Pembangunan SUTT 150 kV Kendari – Andoolo – Kasipute memiliki bentangan kabel sepanjang 264 Kilometer Sirkuit (KMS) dengan jumlah menara sebanyak 410 Tower serta meghubungkan 3 Gardu Induk (GI).
GI 150 kV Kendari yang telah beroperasi, GI 150 kV Andoolo dan GI 150 kV Kasipute yang sementara dalam tahap konstruksi. Terdapat penambahan kapasitas Trafo pada GI yang sedang dalam tahap konstruksi sebesar 60 Mega Volt Ampere (MVA).
