Tak Sesuai Spesifikasi, Tol Tanjung Priok Molor hingga 2017

Rabu, 29 Juli 2015 - 20:02 WIB
Tak Sesuai Spesifikasi,...
Tak Sesuai Spesifikasi, Tol Tanjung Priok Molor hingga 2017
A A A

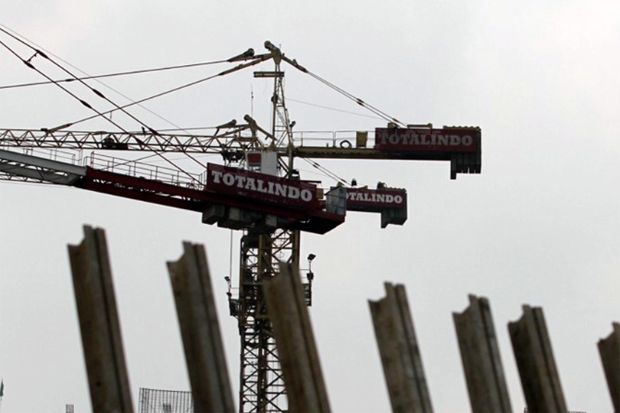

JAKARTA - Pemerintah akan membongkar sekitar lebih dari 60 pilar atau tiang bangunan jalan layang akses Tol Tanjung Priok yang dibiayai dari pinjaman JICA, Jepang. Itu berarti, penyelesaian jalur tol yang sedianya selesai pada kuartal III 2016, dipastikan molor hingga pertengahan 2017.

Direktur Jenderal Bina Marga Kementerian Pekerjaan Umum Perumahan Rakyat, Hediyanto W Husaini telah meminta kepada pihak kontraktor untuk bekerja dalam tujuh hari selama sepekan mengejar tenggat waktu pengerjaan.

“Kami melakukan penyelidikan, hasilnya ditemukan bahwa mutu beton pier head tidak sesuai dengan spesifikasi,” ungkap Hediyanto dalam jumpa pers di Kantor Kementerian PUPR, Rabu (29/7/2015).

Penyelidikan tersebut dilanjutkan dengan kajian dan evaluasi oleh tenaga ahli Jepang dan Indonesia untuk mengetahui kondisi struktur akibat kejadian kegagalan stressing tersebut.

“Dengan pertimbangan safety, diuji secara bertahap. Dari hasil kajian tersebut pihak kontraktor mengajukan usulan pembongkaran tepatnya di Seksi E2 dan waktu pelaksanaan perbaikan selama 26 bulan dan telah kami (Kementerian PUPR) setujui sejak 20 Januari lalu,” jelasnya.

Biaya sepenuhnya akan menjadi tanggung jawab pihak kontraktor, sehingga kemungkinan jalur tol akses Tanjung Priok ini baru bisa diselesaikan pada Maret 2017 atau mundur 15 bulan dari penyelesaian semula.

Sebagai informasi, Jalur Tol Akses Tanjung Priok terdiri atas Seksi E1 sepanjang 3,4 kilometer (km), Seksi E2 sepanjang 2,74 km, Seksi E2A 1,92 km, Seksi NS Link 2,24 km serta Seksi NS Direct sepanjang 1,10 km. Pilar atau tiang (pier head) yang dibongkar sedikitnya 60 pilar meliputi pilar utama Seksi E2 dan sejumlah kontruksi yang belum sempat dilaksanakan.

Proyek Tol Akses Tanjung Priok didanai melalui pinjaman JICA dengan total investasi Rp4,9 triliun dengan nilai kontruksi mencapai Rp3,5 Triliun.

Proyek tersebut molor dari target yang semula diagendakan rampung pada 2015, molor setahun kemudian 2016. Kemungkinan jalur tol tersebut baru bisa diakses pada 2017, mengingat pembongkaran juga sedang akan dilakukan Kementerian PUPR.
