Operasikan GI dan SUTT, PLN Siap Layani Pelanggan Smelter di Kolaka
Minggu, 11 April 2021 - 14:06 WIB
MAKASSAR - PLN berkomitmen menjadi perusahaan listrik terkemuka se-Asia Tenggara dan sebagai pilihan pelanggan untuk solusi energi. Kali ini dari Sulawesi Tenggara , PLN berhasil mengoperasikan Saluran Udara Tegangan Tinggi (SUTT) 150 kV Incomer Kolaka Smelter dan Gardu Induk (GI) 150 kV Kolaka Smelter. Beroperasinya SUTT dan GI ini merupakan persiapkan infrastruktur untuk pelanggan besar di Sulawesi Tenggara khususnya Kolaka.

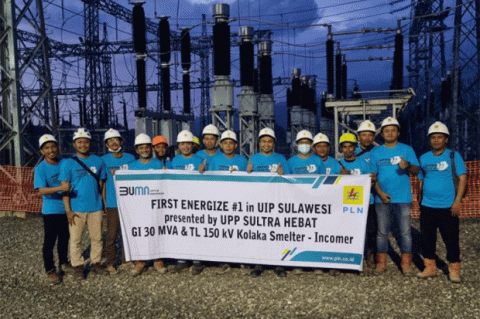

“Alhamdulillah puji syukur kita panjatkan kepada Tuhan Yang Maha Esa berkat Rahmatnya kita dapat menyelesaikan Projek Strategis Nasional (PSN) Pembangunan Infrastruktur Ketenagalistrikan ini. Pemberian tegangan perdana telah berhasil dilaksanakan pada hari Rabu tanggal 07 April 2021 pukul 16.31," tutur General Manager Unit Induk Pembangunan Sulawesi (UIP Sulawesi), Defiar Anis
SUTT 150kV Incomer Kolaka Smelter memiliki panjang 7,5 Kilometer Sirkuit (KMS) dengan 7 tapak tower dan GI 150 kV Kolaka Smelter berkapasitas 30 MVA dengan 8 line bay.
Sebanyak 2 Line ke arah GI 150 kV Lasusua, 2 line ke arah GI 150 kV Kolaka, 2 line ke arah Barge Mounted Power Plant (BMPP) dan 2 line ke arah pelanggan besar PT Ceria Nugraha Indotama. Kedepannya PLN akan membangun 14 tapak tower ke arah pelanggan dan BMPP.
Pembangunan tersebut dimulai sejak pertengahan tahun 2019 dan berhasil beroperasi pada bulan April 2021. Biaya investasi yang telah dikeluarkan oleh PLN mencapai Rp147 miliar dengan persentase Tingkat Komponen Dalam Negeri (TKDN) mencapai 87%.
Amandemen terakhir Surat Perjanjian Jual Beli Tenaga Listrik (SPJBTL) antara PLN dengan PT CNI, menyatakan bahwa PT CNI akan memerlukan daya sebesar 412 Mega Volt Amper (MVA) dengan 4 tahap pembagian.
Tahap pertama 118 MVA pada September 2022, tahap kedua dan ketiga 68 MVA pada bulan April dan September 2023. Sedangkan tahap terakhir 158 MVA pada bulan Desember tahun 2024.
“Alhamdulillah puji syukur kita panjatkan kepada Tuhan Yang Maha Esa berkat Rahmatnya kita dapat menyelesaikan Projek Strategis Nasional (PSN) Pembangunan Infrastruktur Ketenagalistrikan ini. Pemberian tegangan perdana telah berhasil dilaksanakan pada hari Rabu tanggal 07 April 2021 pukul 16.31," tutur General Manager Unit Induk Pembangunan Sulawesi (UIP Sulawesi), Defiar Anis
SUTT 150kV Incomer Kolaka Smelter memiliki panjang 7,5 Kilometer Sirkuit (KMS) dengan 7 tapak tower dan GI 150 kV Kolaka Smelter berkapasitas 30 MVA dengan 8 line bay.
Sebanyak 2 Line ke arah GI 150 kV Lasusua, 2 line ke arah GI 150 kV Kolaka, 2 line ke arah Barge Mounted Power Plant (BMPP) dan 2 line ke arah pelanggan besar PT Ceria Nugraha Indotama. Kedepannya PLN akan membangun 14 tapak tower ke arah pelanggan dan BMPP.
Pembangunan tersebut dimulai sejak pertengahan tahun 2019 dan berhasil beroperasi pada bulan April 2021. Biaya investasi yang telah dikeluarkan oleh PLN mencapai Rp147 miliar dengan persentase Tingkat Komponen Dalam Negeri (TKDN) mencapai 87%.
Amandemen terakhir Surat Perjanjian Jual Beli Tenaga Listrik (SPJBTL) antara PLN dengan PT CNI, menyatakan bahwa PT CNI akan memerlukan daya sebesar 412 Mega Volt Amper (MVA) dengan 4 tahap pembagian.
Tahap pertama 118 MVA pada September 2022, tahap kedua dan ketiga 68 MVA pada bulan April dan September 2023. Sedangkan tahap terakhir 158 MVA pada bulan Desember tahun 2024.
